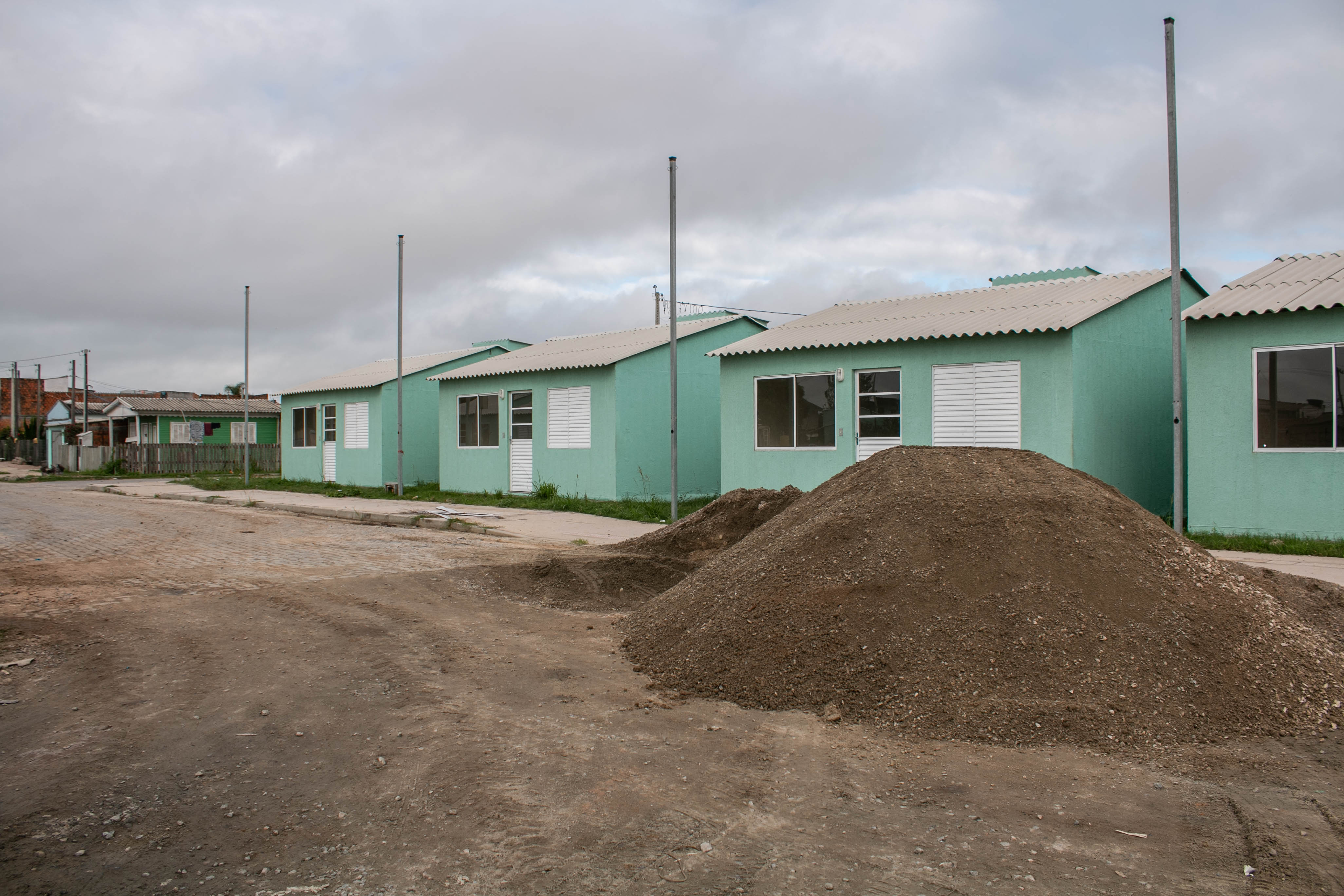

Prefeitura amplia rede elétrica na Vila Farroupilha
Avanço permitirá a energização das obras de urbanização e das casas de habitação implantadas na localidade, além da estação elevatória de esgoto do Sanep
A Prefeitura, por meio de reunião técnica integrada com a CEEE Equatorial e construtora Pelotense, viabilizou a expansão da rede de energia elétrica na vila Farroupilha, bairro Fragata, zona oeste de Pelotas. A medida visa garantir a energização das obras de urbanização e das 44 unidades habitacionais implantadas na localidade, bem como da estação elevatória de esgoto do Sanep, que consta no projeto em execução na vila, o PAC Farroupilha. Representaram o município na agenda as equipes das secretarias de Urbanismo (Seurb) e Habitação e Regularização Fundiária (SHRF), além do Sanep.
É importante destacar o esforço conjunto entre a Seurb, o Sanep, a Secretaria de Habitação e a CEEE Equatorial nesta etapa final da obra - essa atuação integrada tem sido fundamental para superar os entraves que vinham limitando o avanço do projeto e garantir as condições necessárias para sua conclusão”, diz o secretário de Urbanismo, Otávio Peres.
O secretário de Urbanismo, Otávio Peres (à esquerda da imagem), e o secretário Cassius Baumgarten (à direita) durante reunião com a Equatorial Energia e construtora Pelotense na vila Farroupilha cuja obra do PAC se encontra em fase final (Fotos: Manuela Santos/Secom)
Da reunião foi deliberado que a Equatorial irá concluir na quarta-feira (1°) a adequação de baixa tensão em um poste que precisou ser realocado - ação considerada imprescindível para viabilizar o uso das casas e o avanço das obras da urbanização, com a conclusão da rede elétrica e das redes de saneamento, água e esgoto, além do processo de desocupação das casas junto à rua Jornalista Salvador Hitta Porres, por onde terá início a obra da avenida coletora Nelson Mandela. A via, de 1,4 quilômetro de extensão, será quase toda pavimentada (em 1,1 quilômetro), ligando a avenida Theodoro Muller, na Guabiroba, à rodoviária.
Para isso, nesta terça-feira (30), começa a demolição de dois dos três imóveis que precisaram ser desapropriados. No mesmo dia será entregue uma unidade habitacional na própria vila Farroupilha a um dos moradores dessas habitações. O Sanep já concluiu a instalação das redes na casa a ser disponibilizada, permitindo a realocação da família. A indenização também já foi paga.
Ainda falta uma terceira casa a ser demolida para iniciar a obra. Conforme a equipe da Seurb, o trâmite está avançado para definição da indenização ao proprietário do imóvel. Caberá à Secretaria a condução do trabalho na avenida.
PAC Farroupilha
A obra de urbanização da vila Farroupilha começou em janeiro de 2023 e se estendeu até abril do ano passado. Foi retomada quatro meses depois. A previsão de conclusão é para julho. A obra já foi 77% executada. Já foram finalizadas redes de drenagem, de água e de esgoto e da pavimentação em bloco intertravado das vias internas da localidade. No momento, a intervenção se concentra nos passeios em concreto e na ciclovia, também em concreto. O valor original do contrato é de R$ 22,3 milhões, provenientes do governo federal por meio do Programa de Aceleração do Crescimento (PAC).
